وال پست تا وقتی دیوار ترک برنداشته، هیچکس به فکرش نیست؛ در فهرست خرید پروژه هم همیشه پایینتر از تیرآهن و میلگرد مینشیند. 🏗️ همین تکه ناودانی یا قوطی سهمتری است که دیوار بلوکی و آجری را به اسکلت گره میزند و وقتی اجرا نشود، صفحهای چند تنی مصالح، سر ساکنان باز میشود. من ۱۵ سال است در بازار آهن تهران سفارش وال پست میگیرم و میدانم چند پروژه برایش محاسبه درست داشتند؛ با انگشتهای یک دست هم از دست نمیرود. این متن همان چیزهایی است که هیچکس به خریدار نمیگوید: جدول وزن، محاسبه تناژ، خطاهای سفارش، کسری وزن، حواله درب کارخانه و ریز جزئیات اجرایی که نقشهها یا نمیگویند یا کم میگویند. قیمت هم در هیچ جایی عدد ثابت نیست؛ هر جا لازم شد، به قیمت روز ناودانی و صفحه رادمان آهن ارجاع دادهام که روزبهروز آپدیت میشوند.

وال پست دقیقاً چه کار میکند؟
وال پست یک مهار عمودی است؛ ستون فولادی سبکی که فقط دو وظیفه دارد: دیوار را از بیرونکشیدهشدن از صفحهاش (نیروی خارج از صفحه) نگه دارد و وزن دیوار بلند را از راه اتصالات بالا و پایین، به اسکلت برساند. بار ثقلی طبقه بالا را تحمل نمیکند. برش زلزله را نمیگیرد. جانشین مهاربند نیست و نباید باشد.
تفاوت با مهاربند، ستون و شاهد
| عنصر | چه باری میگیرد | جایگاه در سازه |
|---|---|---|
| وال پست | مهار دیوار غیرسازهای در برابر بار جانبی موضعی | انتهای دیوار، تقاطع دیوارها، دو طرف بازشو |
| مهاربند | برش و جانبپایداری کل اسکلت | داخل قاب، در راستای دهانه |
| ستون فولادی | بار ثقلی و لرزهای اصلی | گوشه و میانه دهانههای سازه |
| شاهد بتنی | مهار موقت اجرا تا سفتشدن دیوار | داخل دیوارهای جدید، موقتی |
این جدول را برای یک دلیل آوردهام: در کارگاههای شهرستان بارها دیدهام به وال پست «مهاربند دیوار» میگویند و نتیجهاش چیدهشدن مقاطع نامناسب شده. مهاربند عضو سیستم باربر جانبی است و در محاسبه کل ساختمان مینشیند؛ وال پست فقط دیوار را بالا و پایین میخواباند تا مثل درِ باز نیفتد. 📌
کجاها لازم میشود
- انتهای آزاد دیوارهایی که به ستون یا قاب نمیرسند.
- تقاطع دیوارهای T شکل که ادامهشان قطع میشود.
- دو طرف در و پنجرههایی که عرضشان از حدود یک متر بیشتر است.
- دیوارهای بلندتر از حد ارتفاع آزاد مجاز که در جزوه طرح آمده ⟪بررسی شود⟫.
- دیوارپوشههای اداری داخل سوله و کارگاه، روی سکو یا کف بتنی.

مکانیزم خرابی؛ وقتی مهار نیست یا غلط اجرا شده
دیوار بنایی مثل یک صفحه خشک عمل میکند؛ در راستای خودش خیلی قوی است، اما یک ضربه باد یا لرزش از پهلو کافی است تا از صفحه خم شود و بشکند. وال پست دقیقاً همین خمشدن را قفل میکند. وقتی نباشد، سه اتفاق میافتد و هر سه را عیناً دیدهام: ترک مورب از گوشه بازشوها، جدا شدن لبه دیوار از ستون با درز بازِ چند سانتیمتری، و ریزش کامل دیوارهای بلند در بازسازیهای قدیمی. وال پست در سبد فولاد پروژه خرج کوچکی است؛ خطای بزرگ، حذفش از فهرست خرید است نه قیمتش.
سه حالت مرگ وال پست در زمان زلزله
حالت اول، خودِ وال پست سالم است ولی اتصال بالا خالی مانده. دیوار بالا سر خورد و بال ناودانی از تیر جدا شد. رایجترین عیبی که در بازدیدها میبینم؛ جوش بالا فقط دو نقطه برقزنی است و بس.
حالت دوم، مقطع سبکتر از نیاز دیوار بوده. قوطی ۴۰ برای دیوار بلوک ۱۰ سانتی با ارتفاع ۴ متر، بند پدر است؛ خودش میخواهد مهار شود.
حالت سوم، پایین وال پست به هیچجا نرسیده. پروفیل روی کف بتنی «ایستاده» ولی هیچ بست، بولت یا لنگرکی نداشته. درگرفتنش دست بردن است؛ در لرزش کنده میشود. ⚠️
نکتهای که معمولاً از قلم میافتد: خرابی دیوار غیرسازهای میتواند پیش از رسیدن سازه اصلی به ظرفیتش اتفاق بیفتد. یعنی ساختمانی که اسکلتش سالم مانده، به خاطر ریزش یک دیوار، تلفات جانی داده است. برای همین مهار دیوار در راستای ایمنی جان، ارزانترین بیمهنامه پروژه است، نه یک قلم اختیاری در فهرست خرید.
کدام مقطع؟ ناودانی، قوطی یا نبشی؟
سه خانواده مقطع در بازار برای این کار میچرخند: ناودانی صنعتی، قوطی (پروفیل مربع و مستطیل) و نبشی. انتخاب بینشان تابع ارتفاع دیوار، جنس دیوار، اینکه دیوار یکرو دیده میشود یا دوردو، و بودجه است. نظرم را از اول میگویم: برای دیوار بنایی جدی، ناودانی صنعتی؛ برای دیوارپوشه و تیغه سبک، قوطی؛ نبشی فقط برای مهار سبک و موقت.
ناودانی؛ انتخاب اول کارگاههای تهران
ناودانی صنعتی (نورد گرم، همان UNP با استاندارد DIN 1026) پهنای بال دارد، روی دیوار خوب مینشیند و بالش محل طبیعی جوش به تیر و شانه است. معایبش؟ از قوطی هموزنِ خودش گرانتر نیست، ولی ناودانی ساختمانی (نورد سرد با لبه) به بهای سبکتر بودن، ظرفیت خمشی کمتری دارد؛ برای دیوار نما و دیوار سنگین من آن را نمیخرم. قیمت مبنا هم هر روز تغییر میکند؛ ملاک، قیمت روز ناودانی است، نه لیست هفته گذشته. برای همان دیوار، وال پست ناودانی صنعتی ۱۲ در بیشتر پروژههای تهران تکرار میشود؛ دلیلش تناسب وزن و بال پهن است، نه سلیقه.

قوطی؛ کجایی که هر دو روی دیوار دیده میشود
قوطی در زوایای تقاطع دیوارها و در تیغههای فلزی که نمای کار میشوند تمیزتر جواب میدهد؛ دو بال موازی دارد و پیچ و بست از هر دو طرف میخورد. عیب اصلیاش جوش است: قوطی رنگی و گالوانیزه باید سوهان بخورد وگرنه جوش روی رنگ مینشیند و در اولین لرزش میشکند. برای مقایسه سایز و قیمت با ناودانی، قیمت پروفیل و قوطی را همان روز استعلام بگیرید؛ اختلاف این دو مقطع گاهی تصمیم را عوض میکند. وال پست قوطی در تناژهای زیر نیم تن، بیشتر از قیمت به موجودی و زمان تحویل گره خورده است؛ موجودی روز انبار را بپرسید.

نبشی و مقاطع مرکب؛ فقط برای بار سبک
نبشی تکی حول محور ضعیفش میخوابد؛ در دیوارچینی بنایی جدی جایی ندارد. کاربرد درستش دو نبشی پشت به پشت (شبیه تیرآهن کوچک) یا نبشی ساده در مهار پارتیشن گچی و دیوار سبک است. در یک پروژه دیده بودم برای دیوار آجری ۲۰ سانتی از نبشی ۴ استفاده شده بود؛ در ترک دیوار، وال پستها قبل از دیوار خم شده بودند. مقاطع مرکب (دو ناودانی جفت، قوطی با تسمه) هم هست ولی ساختشان صفرگری بیشتری میخواهد و فقط با محاسبه معنا دارد.

| معیار | ناودانی صنعتی | قوطی | نبشی / مرکب |
|---|---|---|---|
| ظرفیت خمشی نسبت به وزن | خوب | خوب | متوسط تا ضعیف |
| جاگیری روی دیوار بنایی | عالی؛ بال پهن | خوب | متوسط |
| جوش و اتصال به تیر | مستقیم روی بال | نیاز به پلیت یا سوراخکاری | دو مرحلهای |
| قابلیت پیچ از دو سمت | ندارد | دارد | بسته به ترکیب |
| مناسب برای | دیوار بنایی و نما | تیغه، دیوارپوشه، تقاطع | پارتیشن سبک، مهار موقت |
| نگهداری و رنگ | مثل بقیه مقاطع فولادی | رنگ کارخانه پوشش اولیه است | ساده |
📊 این جدول جایگزین محاسبه نیست؛ فاصله و مقطع نهایی را طراح تعیین میکند. جدول فقط برای این است که وقتی سر میز استعلام نشستید، بدانید چرا دو فروشنده دو مقطع پیشنهاد دادهاند.
جدول وزن و ابعاد مقاطع رایج برای مهار دیوار
وزن، زبان مشترک خرید آهن است. تناژ شما از ضرب همین اعداد در متراژ درمیآید و بعد ضربدر قیمت هر کیلو. اعداد زیر وزن نظری بر پایه جدولهای استاندارد (DIN 1026 برای ناودانی صنعتی و EN 10219 برای قوطی نورد سرد) است؛ وزن واقعی شاخ را فقط باسکول میگوید.
| مقطع | سایز (میلیمتر) | وزن نظری (کیلوگرم بر متر) | کاربرد معمول در مهار دیوار |
|---|---|---|---|
| ناودانی صنعتی ۸ | ۸۰ × ۴۵ | حدود ۸٫۸ | تیغه بلوکی سبک تا ۳ متر |
| ناودانی صنعتی ۱۰ | ۱۰۰ × ۵۰ | حدود ۱۰٫۶ | دیوار بلوک طبقات معمولی |
| ناودانی صنعتی ۱۲ | ۱۲۰ × ۵۳ | حدود ۱۳٫۴ | دیوار بنایی جدی، رایجترین سایز |
| ناودانی صنعتی ۱۴ | ۱۴۰ × ۵۸ | حدود ۱۶٫۰ | دیوار بلند و نما |
| ناودانی صنعتی ۱۶ | ۱۶۰ × ۶۵ | حدود ۱۸٫۸ | دیوار سنگین و مرتفع |
| قوطی ۴۰×۴۰ | ضخامت ۲ | حدود ۲٫۳ | پارتیشن و دیوارپوشه سبک |
| قوطی ۶۰×۶۰ | ضخامت ۲ | حدود ۳٫۶ | تیغه فلزی معمولی |
| قوطی ۸۰×۸۰ | ضخامت ۳ | حدود ۷٫۲ | دیوارپوشه سوله، دیوار دوردو |
| قوطی ۱۰۰×۱۰۰ | ضخامت ۴ | حدود ۱۲٫۰ | دیوار بلند، جایگاه درب سنگین |
| نبشی ۵ | ۵۰ × ۵۰ × ۵ | حدود ۳٫۸ | مهار سبک و موقت |
⚠️ دو هشدار جدی درباره همین جدول. اول: «حدود» را جدی بگیرید؛ پروفیل سبک (ساخت کارگاههای کوچکتر) تا چند درصد زیر وزن نظری میآید و این همان کسری وزن است که پایینتر سراغش میرویم. دوم: ناودانی ساختمانی جدول وزن متفاوتی دارد؛ اگر در پیشفاکتور قید «صنعتی» نیامده، بپرسید و مکتوب کنید. قبل از استعلام، برآورد تناژ وال پست را با همین جدول تکرار کنید و عدد نهایی را بر متر مربع دیوار بسنجید؛ در تجربه من هر متر مربع دیوار بنایی مهارشونده حدود هشت تا دوازده کیلوگرم مقطع میخواهد و بیرونزدن از این بازه یعنی یکی از دو عدد اشتباه است.

قاعده سرانگشتی کارگاهی من — نه الزام آییننامهای، تجربه برای برآورد اولیه:
| ارتفاع آزاد دیوار بنایی | مقطع معمول برآورد |
|---|---|
| تا ۲٫۸ متر، تیغه سبک | نبشی ۵ یا قوطی ۴۰ |
| ۳ تا ۳٫۵ متر، بلوک | ناودانی ۸ یا ۱۰، قوطی ۶۰ |
| ۳٫۵ تا ۴٫۵ متر | ناودانی ۱۲ یا قوطی ۸۰ |
| بالای ۴٫۵ متر یا دیوار نما | محاسبه اختصاصی؛ ناودانی ۱۴ به بالا |
محاسبه تناژ و هزینه؛ مثال عددی ساختمان ۵ طبقه
بیشتر اختلافهای مالی سر خرید وال پست از یک چیز درمیآید: هیچکس تناژ را از اول حساب نکرده. روش من ساده است و با یک برگ کاغذ جواب میدهد: طول دیوار مهارشونده هر طبقه، تعداد نقطه مهار، طول مفید هر شاخ، ضرب در وزن نظری، پنج درصد اوردر.
گامبهگام روی یک پروژه واقعی

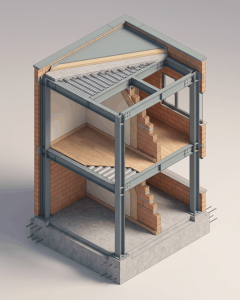

مسکونی ۵ طبقه، دو واحد در طبقه، ابعاد طرح ۱۲ در ۱۵ متر، سقف تیرچهبلوک با تیرآهن لبهدار در جانپناه داخلی. دیوارهای داخلی بلوک ۱۰ سانتی؛ ارتفاع مفید هر طبقه (از کف تا زیر تیر) ۳٫۲ متر. مهار در انتهای دیوارهای آزاد، تقاطعها و دو طرف بازشوهای بزرگ.
| ردیف | شرح | محاسبه | نتیجه |
|---|---|---|---|
| ۱ | طول دیوار مهارشونده هر طبقه | جمعبندی پلان | ۵۵ متر |
| ۲ | تعداد شاخ هر طبقه | هر ۳ تا ۳٫۵ متر + دو سر بازشوها | ۱۸ شاخ |
| ۳ | متراژ هر طبقه | ۱۸ × ۳٫۲ | ۵۷٫۶ متر |
| ۴ | متراژ کل ۵ طبقه | ۵۷٫۶ × ۵ | ۲۸۸ متر |
| ۵ | مقطع انتخابی | ناودانی صنعتی ۱۲ | ۱۳٫۴ kg/m |
| ۶ | وزن نظری کل | ۲۸۸ × ۱۳٫۴ | حدود ۳٫۹ تن |
| ۷ | اوردر برش و ضایعات | + ۵٪ | سفارش ۴٫۱ تن |
💰 فرمول هزینه نهایی: تناژ سفارش ضربدر قیمت ناودانی درب کارخانه در همان روز، بهعلاوه صفرگری (برش، ساخت، جوش و جاگذاری) که نرخش را باید روز خرید از کارگاه ساخت بپرسید ⟪بررسی شود⟫، بهعلاوه خواروبار: الکترود، بست، دوغاب و میلگرد انتظار. حمل هم جدا حساب میشود؛ در تناژهای زیر دو تن، سهم حمل آنقدر میرود بالا که بهتر است سفارش را با پارتیهای دیگر پروژه جمع کنید. همین فرمول برای وال پست قوطی هم بیتغییر است؛ فقط وزن هر متر را از جدول بالا عوض کنید.
عدد ۴٫۱ تن را جدی بگیرید؛ این همان عددی است که سر تلفن از فروشنده میگیرید و اگر ۰٫۶ تن کموکیف بگویید، یا وسط کار بدون وال پست میمانید یا یک ماشینبار خرج اضافه برای نصف تن میدهید. 📊
آییننامه ۲۸۰۰ و عناصر غیرسازهای؛ الزام واقعی چیست؟
قانون روشن است: دیوارهای بنایی و جداکننده غیرسازهای باید به اسکلت مهار شوند؛ بالای دیوار، انتهای آزاد و فواصل میانی مطابق ضوابط فنی و جزوه طرح پروژه. آییننامه ۲۸۰۰ (ویرایش چهارم) طراحی لرزهای عناصر غیرسازهای را الزامی کرده و شماره بند دقیق الزامات مهار را باید از متن ویرایش جاری و مدارک طرح استخراج کرد ⟪بررسی شود⟫. مبحث دهم مقررات ملی (ساختمانهای فولادی) و آییننامه ساخت سازههای فولادی هم کیفیت اجرای اتصالات و جوش را میگیرند. بحث فقط وال پست نیست؛ هر مصالح غیرسازهای، از پرده جداساز تا تجهیزات آویز، الزام مهار مشابهی دارد و در بازرسی همانجا گره میخورد.
چه چیزی را آییننامه نمیبخشد
- دیوار بلند بنایی بدون مهار بالا؛ این صحنه در بازرسی ورود به کارگاه رد میشود.
- اتکای دیوار به «اصطکاک» و وزن خودش بهجای اتصال مکانیکی.
- اجرای وال پست با مقطع سبکتر از جدول جزوه طرح، به صرف «همین هم شد».
- جوش بدون صلاحیت جوشکار یا بدون بازدید، در اتصالاتی که نقشه اجرایی علامتزده است.
چه چیزی قابل مذاکره است
فاصله مهارهای میانی و مقطع، با ارتفاع آزاد و جنس دیوار و اهمیت ساختمان عوض میشود. در ساختمان با ضریب اهمیت بالاتر (مدارس، درمانگاهها) سختگیری بیشتر است. مقصر فقط پیمانکار نیست؛ اگر نقشه اجرایی جزئیات اتصال را نداده، گرفتن تصمیم سر کارگاه، ماجرای سناریوی سوم پایینتر است.
تجربهام از پروژههای تهران و شهرستان: جایی که مهندس ناظر جزئیات مهار را در ابتدای کار مکتوب کرده، هم خرید دقیق شده، هم دعاوا. جایی که رها شده، وال پست آخر کار با «هرچه بود» چیده شده. تفاوت هزینه دو حالت به نفع نظارت اول، چند برابر شده است.
اجرای وال پست در کارگاه؛ از پی تا تیر
🏗️ اجرا چهار عمل دارد: برش به طول مفید، نشاندن تراز، اتصال پایین، اتصال بالا و پرکردن فاصلهها با ملات یا دوغاب. هیچکدام فنی نیست؛ همه میتوانند غلط انجام شوند، غلطهایی که موقع زلزله تازه دیده میشوند. توالی درست کارگاهی: دیوار تا نزدیک ارتفاع نهایی بالا میآید، وال پست جای خودش مینشیند، اتصال بالا به تیر اجرا میشود، فاصله دیوار تا تیر با دوغاب پر میشود و وال پست داخل دیوار با ملات خالص گره میخورد.
اتصال پایین؛ جایی که بیشتر حواله میشود

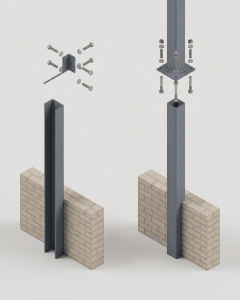

پایین پروفیل باید به چیزی گیر کند: بولت گذاشتهشده در بتن (آنکر یا بولت انتظاری)، صفحه و لنگرک، یا در بدترین حالت جوش به قطعه فولادی مدفون در فونداسیون. نشاندن روی بتنِ صاف بدون هیچ اتصال، همان حالت سوم خرابی است که بالا گفتم. در سوله و روی سکوی بتنی، قاعده من این است: پایین با دو بولت و پلیت، بالای همان پروفیل با جوش کامل؛ هیچکدام به تنهایی کافی نیست.
اتصال بالا؛ خالی نگذار
بال ناودانی یا سر قوطی باید به بال تیر یا پلیت زیر تیر برسد. فاصله چند سانتی، دیوار را عملاً بدون مهار میگذارد. جوش گوشه در هر دو طرف بال با سایز مشخصشده در نقشه اجرا میشود؛ اگر نقشه سایز نگفته، سایز جوش هممرتبه با ضخامت قطعه نازکتر منطقی است و تایید طراح. در سقف بتنی، مهار به دال با بست و بولت اجرا میشود که ریز جزئیاتش در جزئیات شاخص پروژه هست.
🔧 نکته کارگاهی ۱ | گروت والدوت را دستکم نگیر. فاصله میان سر دیوار تا زیر تیر را با ملات ماکسی یا دوغاب با نسبت درست پر کنید؛ دوغاب شنیِ ریختوپاش، جای گروت را نمیگیرد. من پروژه دیدهام که وال پستها سالم بودند ولی سر دیوار دو سانت باز ماند و در لرزش، بلوکها از همان درز ریخت. چند دقیقه وقت گذاشتن روی همین درز، یک طبقه دیوار را نجات میدهد.
🔧 نکته کارگاهی ۲ | تراز، بعد برش. اول جاگذاری خشک، بعد علامت، بعد برش نهایی. برش سرعتیِ شاخها پیش از رسیدن به تراز تیر، همیشه شاخ کوتاه میدهد؛ در پروژه پنج طبقه همین خطا سه شاخ ۱۲۰ را به ضایعات کشاند و حساب هم به خرج سفارش اضافه شد.
گام اجرا چیزی که باید کنترل شود ابزار/سند برش طول مفید منهای ورود به اتصال بالا متر، برش سرد جاگذاری تراز و قائم بودن؛ انحراف قائم شاغول، تراز لیزری اتصال پایین نوع لنگر، تعداد بولت، آچارخوری نقشه اجرایی اتصال بالا تماس کامل، سایز جوش، عدم سوراخکاری بیمورد جزئیات شاخص گروت پر بودن کامل درز سر دیوار دوغاب آماده یا طرح اختلاط بازدید ثبت در صورتجلسه قبل از پوشاندن با نازککاری صورتجلسه جوش و اتصالات؛ گسیختگی از کجا شروع میشود
جوش، بحث واقعی وال پست است؛ خود پروفیل کمتر گسیخته میشود تا اتصالش. الکترود رطبی از خانواده E70XX (مثل ۷۰۱۸) برای اتصالات ساختاری جواب میدهد و الکترود روتینی ۶۰۱۳ فقط برای برقزنی موقت و قطعات سبک. جوش پایه روی فولاد معمولی ساختمانی (ST37 و همترازهایش مثل A36) مشکل جوشپذیری خاصی ندارد؛ دردسر از سطح کار است: زنگ، پوسته نورد، رنگ کارخانه.
سه خطای جوش که در بازدیدها تکرار میشود
- جوش نقطهای برقزنی بهجای جوش گوشه پیوسته؛ زیر رنگ دیده نمیشود و در آزمون چشمی هم فقط از نزدیک.
- جوش روی قوطی رنگی بدون سوهان رنگ؛ سربار ذوب رنگ، منفذ میسازد و ریشه جوش را میخورد.
- سایز جوش لاغرتر از ضخامت قطعه؛ ظاهر کار تمیز است ولی ظرفیت، نصف حرف طرح است.
🔧 پیشگرم برای این مقاطع نازک معمولاً لازم نیست؛ برای تسمه و پلیت ضخیم (بالای حدود ۲۰ میل) منطقی میشود. اگر جوشکار برای وال پست سهمتری حرف از پیشگرم زد، یا قطعه راضی نیست یا میخواهد کار را سنگین کند؛ هر دو را روشن کنید.
🔧 نکته کارگاهی ۴ | الکترود خشک، رنگ سوهخورده. الکترود رطبی را از بستهبندی سالم و خشک مصرف کنید؛ الکترود نمخورده منفذ میسازد و ریشه جوش را کفری میکند. روی قوطی رنگی هم، یک حلقه سوهان دور محل جوش شرط شروع کار است، نه کار اختیاری آخر. دو دقیقه سوهان، دو سال آرامش. کیفیت جوش را قبل از رنگ و نازککاری با چشم و در صورت الزام نقشه با آزمونهای مقرر بگیرید؛ بعد از بستن دیوار، دیگر هیچ جوشی قابل بازدید نیست.
چهار پروژه، چهار درس
چهار پروژه از پروندههای همین سالها؛ نام و جزئیات مالی حذف شده ولی اعداد وال پست همان چیزی است که سر مذاکره نوشتیم. 📊
سناریوی ۱ | مسکونی ۵ طبقه، تناژ ۴٫۱ تن
همان پروژه محاسبه بالا. سفارش ناودانی صنعتی ۱۲، شاخ ۶ متری (برش دو شاخ ۳٫۲ متری از هر شاخ با ضایعات سر و ته). حساب کارگاه: ۲۸۸ متر نیاز، ۴٫۱ تن سفارش، تحویل ۴ تن و ۴۰ کیلو با کسری وزن ناچیز زیر یک درصد. درس: چون تناژ از اول قفل بود، نه توقف خورد، نه خرید دوباره؛ اختلاف قیمت هم که وسط کار سراغ فروشنده بردیم، در حد نوسان عادی روز بود.
سناریوی ۲ | سوله صنعتی ۲۰×۴۰، دفتر داخل سوله
پارتیشن اداری به طول ۴۵ متر و ارتفاع ۳ متر داخل سوله، دیوارپوشه از قوطی ۸۰×۸۰×۳. مهارها هر ۳ متر و دو سر هر بازشو: ۱۷ شاخ. متراژ ۵۱ متر، وزن حدود ۳۷۰ کیلو یعنی کمتر از نیم تن. درس: در تناژهای کوچک، هزینه حمل و برش از نوسان قیمت فلز مهمتر است؛ پیشنهاد من جمع کردن سفارش وال پست با سفارش ناودانی و قوطی نرده و درب همان سوله در یک حواله بود و شد.
سناریوی ۳ | بازسازی ساختمان اداری قدیمی بدون هیچ مهار
دیوار آجری ۲۰ سانتی با ارتفاع آزاد ۳ متر و طول ۲۵۰ متر، ساختهشده سالها پیش از الزام مهار. راهحل اجرا شده: قوطی ۶۰×۶۰ روی رویه دیوار با بست شیمیایی هر نیم متر، مهارها هر ۴ متر و دو سر بازشوها؛ جمعاً حدود ۶۵ شاخ، ۱۹۰ متر، تقریباً ۷۰۰ کیلو. درس: در بازسازی، وال پست رویه با بست، از تخریب و چیدن دوباره دیوار ارزانتر است؛ ولی فقط با تایید طراح، چون بار و پد دیوار قدیمی حساب جدا دارد.
سناریوی ۴ | سفارش شهرستان، سایز درست مقطع غلط
خریدار اصفهانی برای پروژه زیرساخت، «وال پست ناودانی ۱۲» سفارش داد و در پیشفاکتور فقط «۱۲» آمد. تحویل درب کارخانه، ناودانی ۱۲ ساختمانی بود؛ سبکتر، با بال کوتاهتر. تشخیص موقع شمارش شاخها و مقایسه وزن بندیل. نتیجه: مرجوعی، صدور حواله جدید، یازده روز توقف دیوارچینی و خواب خریدار در کارگاه. درس: قید «صنعتی یا ساختمانی» و «سیاه یا رنگی» را در پیشفاکتور مکتوب کنید ⟪بررسی شود⟫؛ یازده روز توقف، چند برابر اختلاف قیمت دو مقطع خرج برداشت.
خرید؛ استعلام، شاخ، بندیل، حواله و درب کارخانه
زبان خرید وال پست با بقیه آهن یکسان است: شاخ میخرید، کیلو حساب میکنید، بندیل تحویل میگیرید. اول تناژ نهایی را از محاسبه در بیاورید، بعد سه استعلام همزمان بگیرید — نه صرفاً برای قیمت؛ برای دیدن اینکه فروشندهها چه چیزی را در نامِ «وال پست» میفروشند. مبنای عددی را لیست قیمت روز ناودانی بگذارید و اختلافهای بزرگ را با این سؤال بشکنید: وزن ملاک نظری است یا واقعی؟
از استعلام تا بارگیری
۱. استعلام سهجایی با قید کامل: مقطع، سایز میلیمتری، صنعتی/ساختمانی، سیاه/رنگی، طول شاخ.
۲. پیشفاکتور با تعداد شاخ، وزن هر بندیل، مبنای کسر وزن و زمان تحویل.
۳. پرداخت و صدور حواله بارگیری؛ آدرس دقیق درب کارخانه یا انبار روی حواله.
۴. کنترل بارگیری، شمارش شاخ، عکس از بندیلها پیش از بستهبندی.
۵. فاکتور رسمی با همان مشخصات پیشفاکتور؛ اختلاف فاکتور و حواله را همان روز حل کنید.📌 سؤال مالی مهم خرید: وزن واقعی بندیل از نظری چند درصد پایینتر آمده؟ برای پروفیلهای سبکِ بازاری دیدهام این کسری معنادار شده است ⟪بررسی شود⟫؛ اختلاف چند درصدی روی چهار تن، پول یک شام خوب نیست، حق شماست. اگر فروشنده گارانتی وزن میدهد، در پیشفاکتور بیاورید. برای هماهنگی بارگیری و ارسال شهرستان هم از کانال رسمی تماس با ما پیگیری کنید تا حواله و زمان ماشین، مکتوب بماند.
چکلیست پیش از سفارش
- ☐ تناژ نهایی با ۵٪ اوردر برش و ضایعات قفل شده؟
- ☐ نوع مقطع (صنعتی/ساختمانی، سیاه/رنگی) مکتوب شده؟
- ☐ سایز با میلیمتر قید شده، نه با «نمره» و اصطلاح محلهای؟
- ☐ طول شاخ (۶ یا ۱۲ متر) با امکان ماشین و درگاه کارگاه چک شده؟
- ☐ تعداد شاخ در هر بندیل و وزن بندیل در پیشفاکتور آمده؟
- ☐ مبنای وزن (نظری/واقعی) و رویه کسری توضیح داده شده؟
- ☐ زمان تحویل، آدرس بارگیری و هزینه حمل تفکیک شده؟
- ☐ پیشفاکتور رسمی گرفته شده و فاکتور بعدی را مطابقش میخواهید؟ ✅
اشتباهات رایج خریداران وال پست (۶ مورد)
۱. خریدن ناودانی ساختمانی به جای صنعتی. روی تلفن هر دو «ناودانی» اند؛ روی دیوار فرقشان ظرفیت است. ساختمانی برای دیوار سبک و پروفیل فرعی ساخته شده. سناریوی چهارم را ببینید.
۲. سفارش با تعداد شاخ، بدون حساب تناژ و اوردر. شاخ را دیوارچین میشمارد، تناژ را خریدار. بدون ۵٪ اوردر، یا وسط کار جا میمانید یا برای دو شاخ، یک رفتوبرگشت کامل میخرید.
۳. بیتوجهی به کسری وزن. قیمت هر کیلو را پایه گذاشتهاید ولی وزن واقعی کمتر از نظری است؛ در فاکتورهای سنگین، این چند درصد یعنی چند شاخ گرانی پنهان. باسکول و شمارش، حق شماست. 💰
۴. شاخ ۱۲ متری برای کارگاهی که کمرشکن ندارد. شاخ بلند معمولاً بهصورت هر کیلو ارزانتر تمام میشود؛ ولی اگر ماشین کمرشکن و کوچه باز ندارید، خمشدگی و برگرداندن بار، صرفه را میخورد. من شاهد شکستن دو شاخ در پیچ کوچه بودهام؛ فاکتورش از صرفه بیشتر بود.
۵. خرید قوطی رنگی برای اتصال جوشی. رنگ کارخانه زیر جوش منفذ میسازد. اگر پروژه اتصال جوشی دارد، سیاه بخرید یا هزینه سوهان و تمیزکاری را از اول در نظر بگیرید.
۶. پرداخت بدون پیشفاکتور مشخصاتدار. «وال پست ۱۲، چهار تن» جمله نیست، سند است ولی ناقص. هرچه در اختلاف تحویل میخواهید تکیه کنید، باید در پیشفاکتور نوشته شده باشد: نوع، سایز، طول شاخ، وزن، زمان، نشانی. ⚠️
حمل، تخلیه و انبارداری؛ از درب کارخانه تا کارگاه
🚛 حمل وال پست، حمل پروفیل است: شاخهای بلند، بستههای سنگین، لبههای تیز. برای شاخ ۶ متر، کامیون ششچرخ کافی است؛ برای ۱۲ متر، کمرشکن. بار باید با تسمه و مهار کافی بسته شود و لبههای بریده، علامتگذاری؛ راننده مسئولیت بارطرح را تا تحویل دارد و بار نامرتب، اولین مصدومیتش را در سربالایی میگیرد.
تخلیه با قلاب نرم یا لیفتراک انجام میشود؛ پرت کردن بندیل از ماشین، هم خم میکند هم میشکند. در انبار کارگاه، سه قانون کافی است: روی چوبک یا پالت بخوابد نه خاک، سایزها تفکیک شود که هر طبقه سر ردیف خودش را پیدا کند، و زیر سایبان باشد؛ زنگ سطحی به فولاد ساختمانی لطمه جدی نمیزند ولی نگهداری در گل و آبِ راکد، پوسته و گود میسازد که سر جوش زدن گران تمام میشود. وال پست مثل هر پروفیل دیگری کالای انبارگرد نیست؛ خرید نزدیک به مصرف بزنید، و اگر شاخ مانده از پروژه قبلی دارید که سایز و جنسش میخواند، بلاک اول سفارش همان است. 📦
🔧 نکته کارگاهی ۳ | بندیل را باز کن، بعد تخلیه کن. اگر امکانش هست، پیش از تخلیه، بندیل را در محل باز کنید و شمارش را همانجا تمام کنید؛ بعد از رفتن ماشین، ادعای کسری شاخ، پرونده سنگین میشود. عکس از شمارش هم بگیرید؛ ارزانترین بیمه اختلاف تحویل.
چکلیست دریافت در کارگاه
- ☐ تعداد شاخ و شماره بندیل با حواله بخواند؟
- ☐ از هر بندیل یک شاخ توزن/باسکول شد؟
- ☐ سایز با کولیس در دو نقطه چک شد؟
- ☐ راستایی شاخها و نبودِ خم ماندگی؟
- ☐ زنگ سطحی یا پوسته عمیق؟
- ☐ برگه حواله مهر و امضا شد و فاکتور رسمی پیوست؟
- ☐ چیدمان در انبار روی چوبک و زیر سایبان؟ ✅
خرید وال پست از رادمان آهن
سفارش وال پست در رادمان آهن از استعلام روز شروع میشود؛ همان استعلامی که مشخصات مقطع را با سایز میلیمتری و قید صنعتی/ساختمانی ثبت میکند تا سناریوی چهارم تکرار نشود. پیشفاکتور رسمی، وزن شفاف با گارانتی وزن، بارگیری از درب کارخانه با حضور نماینده خریدار، و ارسال به شهرستانها، رویه همیشگی کار است؛ فاکتور رسمی هم مطابق حواله صادر میشود تا سند مالی و سند تحویل، یک حرف بزنند.
برای پروژههایی که تناژ وال پستشان زیر یک تن است، مشاوره جمع سفارش با بقیه مقاطع پروژه را از صفحه اصلی رادمان آهن شروع کنید؛ حواله واحد، هزینه حمل را نصف میکند. جزئیات باربری، زمانبندی ماشین و هماهنگی درب کارخانه هم از صفحه تماس با ما پیگیری میشود. ارقام روز — قیمت، موجودی، زمان تحویل — را همان روز از واحد فروش بگیرید؛ این مقاله عمداً عدد ثابت ندارد.
سؤالات متداول
۱. وال پست دقیقاً چیست و چه تفاوتی با مهاربند دارد؟
وال پست مهار عمودی دیوارهای غیرسازهای به اسکلت است؛ جلوی خروج دیوار از صفحهاش را میگیرد. مهاربند عضو سیستم باربر جانبی کل ساختمان است و برش زلزله را میگیرد. یکی قید پارتیشن است، آن یکی محاسبه فولاد کل قاب. جایگزین هم نیستند؛ ساختمان مهاربنددار هم به مهار دیوار نیاز دارد.۲. بهترین مقطع برای وال پست کدام است؟
بدون جنس و ارتفاع دیوار، «بهترین» نداریم. دیوار بنایی جدی و دیوار نما، ناودانی صنعتی ۱۰ تا ۱۴. تیغه فلزی و دیوارپوشه، قوطی ۶۰ تا ۸۰. پارتیشن سبک، نبشی. برای هر پروژه، مقطع را طراح با جزئیات اتصال تعیین میکند؛ جدول سرانگشتی این مقاله فقط برای برآورد اولیه خرید است.۳. فاصله مجاز بین مهارهای دیوار چقدر است؟
عدد سراسری ندارم و کسی که با قطعیت عدد ثابت میگوید، در محاسبه سهلانگاری کرده. فاصله تابع ارتفاع آزاد، طول دیوار، جنس و ضخامت دیوار و سطح اهمیت ساختمان است و در جزوه طرح درمیآید. در عمل، مهارهای هر ۳ تا ۴ متر و در دو سر بازشوهای بزرگ، رایج است.۴. وزن وال پست را چطور حساب کنم؟
تعداد شاخ ضربدر طول مفید ضربدر وزن نظری هر متر. مثال: ۱۸۰ شاخ ۳٫۲ متری از ناودانی ۱۲ با وزن ۱۳٫۴ کیلو، حدود ۷٫۷ تن میشود. وزن نظری را از جدول استاندارد بگیرید و برای فاکتور، وزن واقعی بندیل را با باسکول کنترل کنید؛ اختلاف همان کسری وزن است.۵. آیا وال پست بار سقف یا بام را تحمل میکند؟
نه. این عضو مهار است، نه باربر ثقلی. تیر و ستون، بار ثقلی را میبرند. اگر وال پست زیر بار ثقلی قرار بگیرد، خم میشود و هم خودش و هم دیوار را میخواباند. اگر جایی ستون حذف شده و پارامتر «وال پست» جایش گذاشته شده، آن پروژه مشکل طراحی جدی دارد.۶. اتصال بالا به تیر، جوش بهتر است یا پیچ؟
هر دو درست اجرا میشوند و هر دو غلط. جوش گوشه پیوسته با سایز نقشه، رایج و سریع است. پیچ و پلیت، امکان بازبینی و تنظیم دارد و برای اتصال به دال بتنی یا جایی که جوش زدن مقدور نیست، راه است. ملاک، جزئیات شاخص پروژه است، نه ذوق جوشکار.۷. ناودانی ساختمانی برای این کار کافی نیست؟
برای تیغه سبک و دیوارچینی فرعی، بله. برای دیوار بنایی جدی و دیوار نما، خیر؛ مقطع نورد سرد با لبه، ظرفیت خمشی کمتری دارد و بال کوتاهش جای جوش و اتصال خوب نمیگذارد. اگر اختلاف قیمت ملاک انتخاب است، اختلاف عملکرد را هم کنارش بگذارید.۸. قیمت وال پست چطور محاسبه میشود؟
تناژ ضربدر قیمت هر کیلو مقطع در روز خرید، بهعلاوه صفرگری و برش، بهعلاوه خواروبار و حمل. قیمت مبنا را همان روز بگیرید؛ لیست دیروز در این بازار سند نیست. برای مقایسه درست، همه استعلامها را با یک قید بگیرید: وزن نظری یا واقعی.۹. کسری وزن یعنی چه و چطور کنترل میشود؟
تفاوت وزن واقعی شاخ با وزن نظری جدول. در پروفیلهای نورد سرد و سبک، این کسری گاهی معنادار است ⟪بررسی شود⟫. کنترل: توزن نمونه شاخ از هر بندیل، مقایسه وزن کل حواله با محاسبه شما، و قید مبنای وزن در پیشفاکتور. فروشندهای که گارانتی وزن میدهد، همین دغدغه را مکتوب میکند.۱۰. طول شاخ وال پست چند متر است؟
شش و دوازده متر، رایج بازار است؛ شش متر برای پروژههای داخل شهر و ماشین معمولی، دوازده متر با کمرشکن و کوچه باز. انتخاب طول، تصمیم حمل است نه فنی: هر شاخ ۶ متری با ارتفاع مفید ۳٫۲ متر، عملاً دو شاخ کار میدهد و سر و تهش ضایعات.۱۱. هزینه ساخت و نصب (صفرگری) این کار چقدر است؟
بر حسب کیلو حساب میشود: برش، ساخت اتصالات، جوش و نصب. نرخش را فقط روز کار از کارگاه ساخت بپرسید ⟪بررسی شود⟫؛ با نوسان قیمت فولاد و دستمزد، عدد چاپشده در متنها عملاً بیمعناست. برای برآورد اولیه، صفرگری را چند درصدِ قیمت مقطع در نظر بگیرید و در استعلام اصلاح کنید.۱۲. برای پروژه شهرستان، ارسال چطور انجام میشود؟
بارگیری در درب کارخانه با کنترل شمارش و وزن انجام میشود و بار با تسمه و بارطرح به مقصد ارسال میگردد. زمانبندی ماشین و مسیر و هماهنگی تخلیه، پیش از حرکت باید مکتوب شود. هزینه حمل جدا از کالا فاکتور میشود؛ در تناژ کم، این هزینه تعیینکننده است و جمع کردن سفارشها آن را کم میکند. 📦جمعبندی؛ مهار دیوار، ارزانترین بیمهنامه ساختمان
روی کاغذ، وال پست چند درصد از فهرست فولاد پروژه است؛ در عمل، مرز میان دیوارِ ایستاده و دیوار ریخته. تناژ را محاسبه کنید، مقطع را مکتوب بخرید، کسری وزن را باسکول بزنید، اتصال بالا را جدی بگیرید. قیمت را هم روز معامله بگیرید، نه از لیست مانده. اگر برای انتخاب مقطع و قید سفارش تردید دارید، استعلام روز را از کارشناسان فروش رادمان آهن بگیرید تا پیشفاکتور، همان چیزی را قفل کند که دیوارچین لازم دارد؛ بقیهاش کار جوشکار است و همان دو نقطه برقزنی که نباید فقط همان دو نقطه بماند.
